Les points essentiels à garder en tête avant de lancer les travaux
- L’ITE est souvent la meilleure occasion de refaire une façade et d’améliorer durablement les performances thermiques en une seule opération.
- En France, un ravalement important sur une façade chauffée peut rendre l’isolation obligatoire, avec des exceptions pour certains matériaux sensibles à l’humidité.
- Une déclaration préalable est généralement nécessaire, car l’isolation par l’extérieur modifie l’aspect du bâtiment.
- En pratique, le choix se joue surtout entre enduit sur isolant et bardage, selon le budget, l’esthétique et l’état des murs.
- En 2026, les aides les plus utiles sont souvent la rénovation d’ampleur, l’éco-PTZ, la TVA réduite et les aides locales, avec un rôle central du professionnel RGE.
- La ventilation, les points singuliers et les raccords autour des ouvertures font souvent la différence entre un chantier propre et un chantier décevant.
Pourquoi combiner ravalement et isolation extérieure change la donne

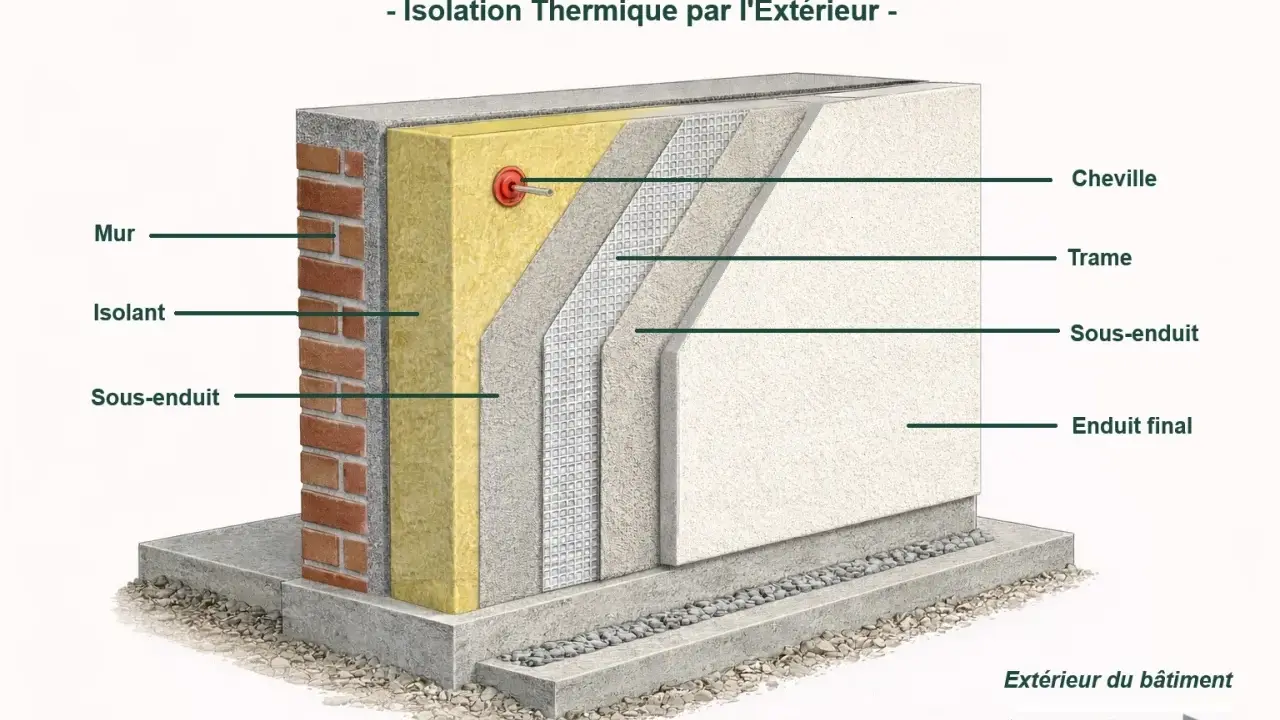

Je conseille souvent de penser ce type de projet comme une mise à niveau complète de l’enveloppe du logement. L’isolation thermique par l’extérieur enveloppe les murs d’une couche continue, ce qui permet de traiter davantage de ponts thermiques, ces zones où l’isolation est rompue et où la chaleur s’échappe plus facilement. L’ADEME rappelle aussi que cette solution conserve l’inertie des murs, ne réduit pas la surface habitable et protège la maçonnerie des variations climatiques.
Dans la pratique, cela se ressent vite: murs plus tempérés, sensation de paroi froide réduite, meilleure tenue du confort en mi-saison et souvent moins de surchauffe en été. C’est particulièrement pertinent quand la façade a déjà besoin d’un ravalement, car on évite de financer deux fois l’échafaudage, deux fois les reprises de finition et deux fois les immobilisations du chantier. En revanche, je ne traite jamais ce sujet comme une solution automatique: si la façade est patrimoniale, très humide ou constituée de matériaux fragiles, le projet doit être étudié avec plus de prudence.
Autrement dit, le bon réflexe n’est pas de choisir “une isolation”, mais de choisir la bonne enveloppe pour le bâti réel. Et c’est justement ce qui impose de regarder le cadre réglementaire avant de signer quoi que ce soit.
Ce que la réglementation française impose avant de lancer les travaux
Selon Service-Public, dès qu’un ravalement important concerne au moins 50 % d’une façade hors ouvertures d’un bâtiment chauffé, l’isolation thermique des parois ravalées devient obligatoire. Cette règle vise notamment les façades en brique industrielle, bloc béton, béton banché ou bardage métallique. Elle ne s’applique pas aux façades en matériaux sensibles à l’humidité, comme la pierre, la terre crue, le torchis, le bois ou certains enduits traditionnels à la chaux.
Il faut aussi anticiper l’urbanisme. Une isolation thermique par l’extérieur modifie l’aspect du bâtiment, donc une déclaration préalable de travaux est en général nécessaire en mairie. Dans les secteurs protégés, les règles peuvent être plus strictes sur les teintes, les matériaux ou les débords. Je vérifie également très tôt la question de l’emprise sur le terrain voisin ou sur le domaine public, car une ITE ajoute de l’épaisseur et peut créer un vrai point de blocage si l’on le découvre trop tard.
Dans certains cas, l’autorité compétente peut aussi assouplir des règles du PLU pour permettre une saillie liée à l’isolation, dans la limite prévue par les textes. En clair, le dossier n’est pas seulement technique: il est aussi administratif, et c’est souvent là que les projets les plus simples sur le papier se compliquent inutilement. Une fois ce cadre posé, le chantier peut être organisé proprement.

Comment je déroule un chantier cohérent de A à Z

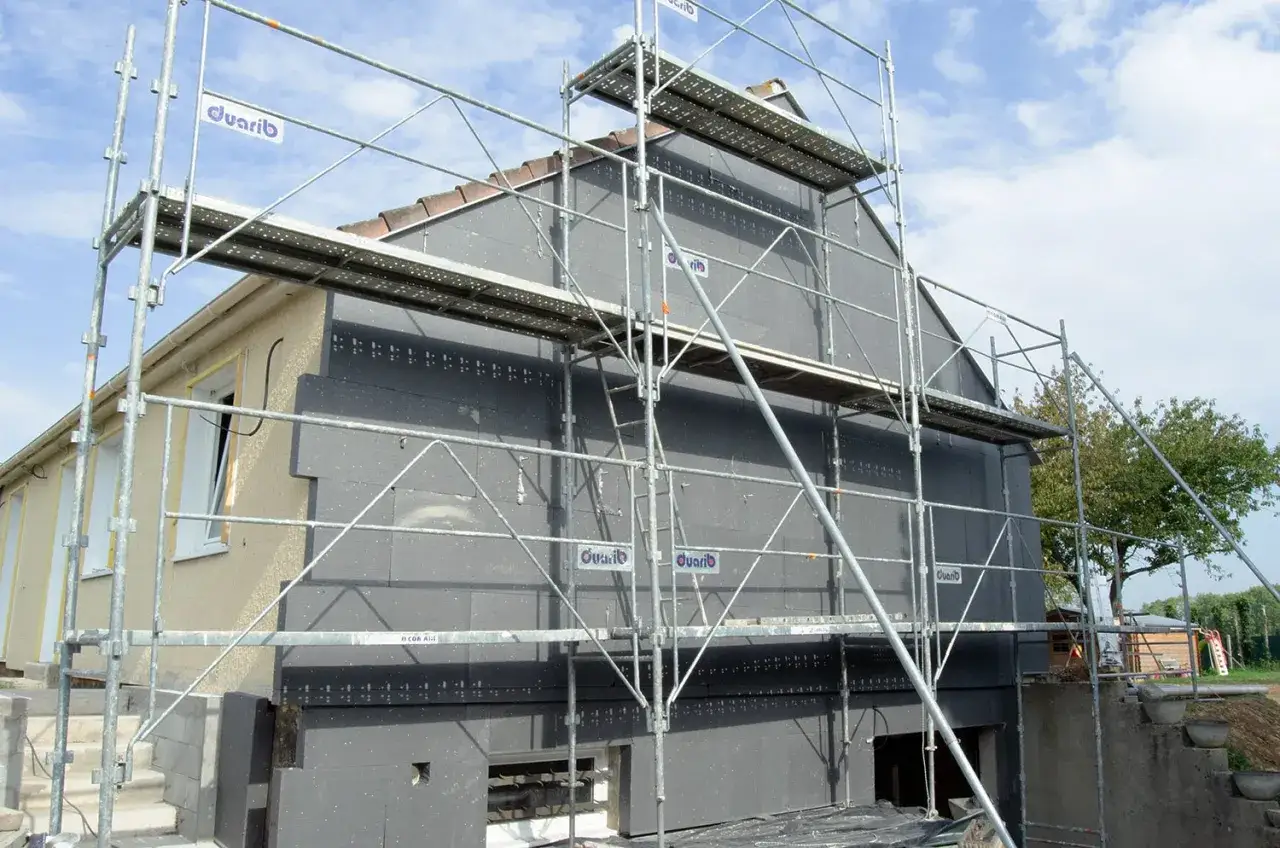

Quand j’analyse un chantier bien mené, je retrouve presque toujours la même logique. D’abord, on regarde l’état réel de la façade: fissures, humidité, cohésion de l’enduit, points faibles autour des fenêtres, et éventuels problèmes de ventilation intérieure. Ensuite seulement, on choisit le système d’isolation et la finition.
- Le diagnostic initial sert à vérifier la compatibilité du mur avec l’ITE, à repérer les zones humides et à mesurer les ponts thermiques les plus pénalisants.
- La préparation du support consiste à réparer, nettoyer, déposer les éléments gênants et traiter les défauts du mur avant toute pose.
- La mise en œuvre de l’isolant peut se faire par collage, fixation mécanique ou ossature selon le système retenu et la nature du support.
- Le traitement des points singuliers est capital: tableaux de fenêtres, appuis, liaisons plancher-façade, angles, soubassements et jonctions de toiture.
- La finition prend la forme d’un enduit, d’un parement ou d’un bardage, selon l’esthétique recherchée et les contraintes du bâtiment.
- Le contrôle final ne se limite pas à l’aspect visuel; il faut aussi vérifier l’étanchéité, la ventilation et la qualité des raccords.
Je conseille toujours de traiter la ventilation en même temps que l’isolation. Quand on améliore l’étanchéité de l’enveloppe, l’air intérieur doit continuer à se renouveler correctement, sinon on gagne en chaleur ce qu’on perd en qualité d’air et en risque de condensation. C’est une erreur classique de vouloir “faire plus hermétique” sans penser à l’équilibre global du logement.
À partir de là, le choix du système devient beaucoup plus lisible: ce n’est plus une question de mode, mais une question de contexte et d’usage.
Le bon système de façade dépend moins du prix que du contexte
Je compare presque toujours deux grandes familles: l’ITE sous enduit et l’ITE sous bardage. La première est plus discrète et souvent plus abordable. La seconde offre davantage de liberté esthétique et peut mieux convenir à certaines façades irrégulières ou à des projets où l’on veut créer une lame d’air ventilée.
| Critère | ITE sous enduit | ITE sous bardage |
|---|---|---|
| Aspect final | Finition sobre, proche d’une façade traditionnelle | Rendu plus contemporain, avec de nombreux matériaux possibles |
| Ordre de prix | Environ 120 à 220 €/m² | Environ 120 à 270 €/m² |
| Usage fréquent | Maisons standard, façade plane, budget maîtrisé | Façades plus irrégulières, souhait d’une ventilation plus marquée, recherche esthétique plus forte |
| Entretien | Surveillance régulière de l’enduit et des finitions | Contrôle des fixations, des joints et du comportement du parement |
| Point fort | Rapport coût-rendu très efficace | Souplesse de conception et bonne adaptation à plusieurs architectures |
| Limite | Moins de marge si le support est très irrégulier | Budget plus élevé et détails de pose plus nombreux |
Pour me faire une idée rapide du budget, j’utilise aussi une référence simple: pour une maison de 100 m² de façade traitée, on est souvent autour de 12 000 à 22 000 € en sous enduit et 18 000 à 27 000 € en bardage, hors aléas spécifiques. Cette fourchette bouge vite si la façade est complexe, si les ouvertures sont nombreuses ou si les reprises de maçonnerie sont lourdes. Je préfère donc parler d’un budget de travail, pas d’un prix figé.
Le bon choix n’est pas seulement celui qui coûte moins cher au départ. C’est celui qui s’adapte à la géométrie du mur, aux contraintes urbanistiques, à la pluie battante locale, aux détails autour des fenêtres et à la place disponible pour l’épaisseur de l’isolant. C’est précisément ce qui influence ensuite les aides et le montage financier.Combien prévoir en 2026 et quelles aides restent utiles
En 2026, il faut être clair sur un point: l’isolation des murs ne se finance plus comme un simple geste isolé dans le parcours par geste de MaPrimeRénov’. Pour une ITE, les dispositifs les plus pertinents sont donc souvent la rénovation d’ampleur, l’éco-PTZ, la TVA réduite, les CEE et les aides locales. C’est là que le montage du dossier compte presque autant que le chantier lui-même.| Dispositif | Ce qu’il faut retenir | Point de vigilance |
|---|---|---|
| MaPrimeRénov’ rénovation d’ampleur | Peut financer jusqu’à 80 % des travaux, dans la limite de 40 000 € de dépenses éligibles | Le projet doit relever d’une rénovation globale, pas d’un simple geste isolé |
| Éco-PTZ | 15 000 € pour une action seule, 25 000 € pour 2 actions, 30 000 € pour 3 actions, jusqu’à 50 000 € pour une performance énergétique globale | Le prêt reste soumis à la capacité de remboursement et à la logique de bouquet de travaux |
| TVA réduite | Taux de 5,5 % pour les travaux éligibles dans les logements achevés depuis plus de 2 ans | L’entreprise doit appliquer le bon taux sur le devis et la facture |
| CEE et aides locales | Compléments possibles selon les territoires et les opérations | Les montants varient fortement, il faut les vérifier avant signature |
Ce budget peut paraître élevé, mais il devient beaucoup plus rationnel si on met en regard la durée de vie du système, la baisse des déperditions et l’amélioration du confort. Encore faut-il éviter quelques erreurs classiques qui renchérissent inutilement le chantier.
Les erreurs qui font grimper la facture
La première erreur que je vois souvent, c’est de traiter la façade sans regarder la ventilation. Une maison plus étanche mais mal ventilée finit parfois avec de la condensation, des odeurs ou des désordres d’humidité. Le gain thermique existe, mais il est mal exploité.
La deuxième erreur consiste à négliger les points singuliers. Une ITE mal reprise autour des fenêtres, des tableaux, des appuis ou des liaisons plancher-façade laisse passer une partie importante des pertes de chaleur. En pratique, ce sont souvent les détails qui font la différence entre une façade “isolée” et une façade réellement performante.
Je me méfie aussi des devis trop vagues. Si l’épaisseur d’isolant, la nature du parement, le traitement des soubassements, les reprises de maçonnerie et les finitions ne sont pas clairement décrits, la facture finale a tendance à dériver. Même chose si l’on lance le chantier sans avoir verrouillé les autorisations d’urbanisme ou sans vérifier la compatibilité avec le PLU local.
Enfin, il ne faut pas sous-estimer les contraintes des façades anciennes. Sur une pierre calcaire, un mur en terre ou un bâti respirant, une solution standard peut créer plus de problèmes qu’elle n’en résout. Dans ce cas, je préfère une étude sérieuse et parfois un phasage plus progressif plutôt qu’une réponse trop rapide.
Une fois ces pièges connus, il reste à vérifier les derniers points concrets avant de signer. C’est là que le projet se sécurise vraiment.
Ce que je vérifierais avant de signer pour éviter un chantier moyen
Avant de valider un devis, je passe systématiquement sur une liste courte mais rigoureuse. Elle m’évite la plupart des mauvaises surprises, et elle évite aussi les incompréhensions entre le maître d’ouvrage et l’entreprise.
- Le diagnostic préalable mentionne bien l’état des murs, l’humidité éventuelle et les points singuliers à traiter.
- La déclaration préalable est prévue si l’aspect extérieur change, avec vérification des règles locales.
- Le statut RGE de l’entreprise est confirmé, avec assurance et visite préalable si le dispositif d’aide le demande.
- Le devis précise le système retenu, l’épaisseur, la finition, les reprises de maçonnerie et les raccords autour des menuiseries.
- La ventilation du logement est abordée en même temps que l’isolation, pas après coup.
- Le financement est vérifié avant démarrage, notamment si vous visez une rénovation d’ampleur ou un éco-PTZ.
Si je devais résumer l’approche la plus saine, ce serait celle-ci: on ne fait pas seulement une façade plus belle, on construit une enveloppe plus cohérente, plus durable et plus facile à vivre. Sur un projet bien pensé, le ravalement et l’isolation extérieure ne sont pas deux dépenses juxtaposées, mais une seule décision technique qui améliore à la fois la maison, le confort et la facture énergétique. C’est exactement le genre de chantier où la préparation compte autant que l’exécution.
